近日,八局四公司日照綜合客運站及配套工程項目海曲路隧道部分已完工,實現正式通車。

▲通車專題會
十月初,日照綜合客運站項目接到日照市政府指示,要求加快施工進度,在保證質量且不影響交通的情況下盡快通車,項目部立即召開專題會議,成立工作小組,多次對施工進度及流程進行論證與調整,不間斷實地考察,采用倒排工期的方法,制定詳細的施工進度計劃,合理組織施工交叉進行;實行責任到人制度,制定銷項計劃,時刻調整督促落實,并將全部門力量投入。

▲隧道地下施工
11月份更是日夜兼程,項目部全員輪班加點,廢寢忘食,奮戰一線。時間緊、任務重,在各種有形和無形的壓力下,項目全員頂住壓力,發揚“令行禁止,使命必達”的鐵軍精神,時刻跟蹤施工進度,嚴把道路質量關,克服了重重困難,強化安全生產工作,堅持文明施工,多措并舉,在全員共同努力下保質保量地完成了通車任務,并得到了日照市各部門的高度評價。

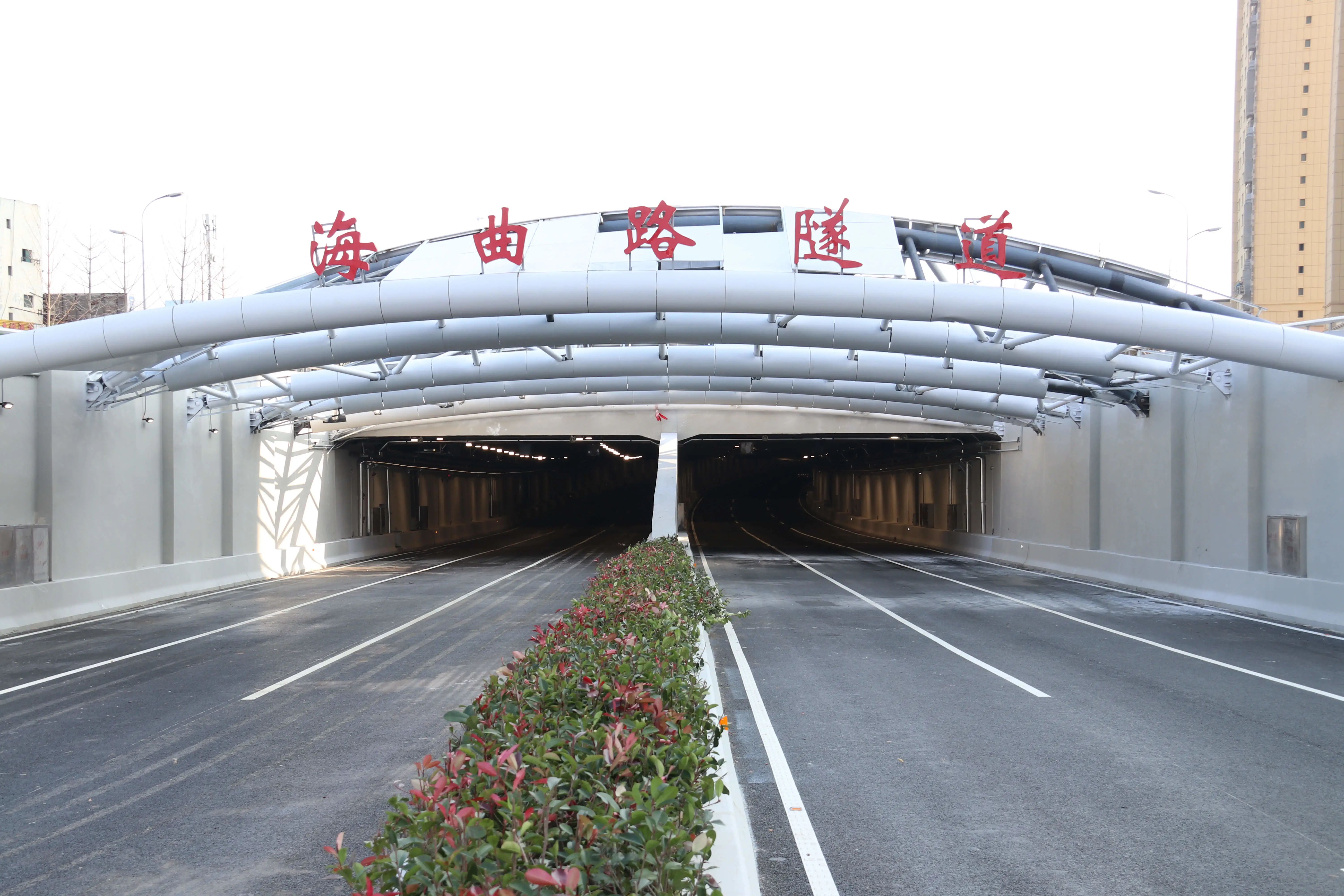

▲隧道口
據悉,該路段的順利通車,豐富了日照交通路網,很大程度上解決了日照市主干路海曲路口交通擁堵問題,為市民提供了更安全便利的道路和更優美的環境,同時也將有效緩解城區交通壓力。
奮斗記憶回眸
2018.1.15
項目開始施工
▲項目早期航拍
海曲路隧道原有路面封閉導流,開始破碎開挖,項目部先后克服了施工環境復雜、涉及遷改單位多、緊鄰鐵路及居民區石方開挖等難題,保障了項目施工進度。
2018.5.11
進入主體結構施工

▲主體施工
項目海曲路隧道工程第一節筏板順利澆筑完成,正式進入主體結構施工階段。
2019.1
開始進行回填施工

▲回填工作
項目海曲路隧道工程主體結構基本澆筑完成,分段有序進行回填施工。
2019.6.1
工程路面部分通車

▲地上通車

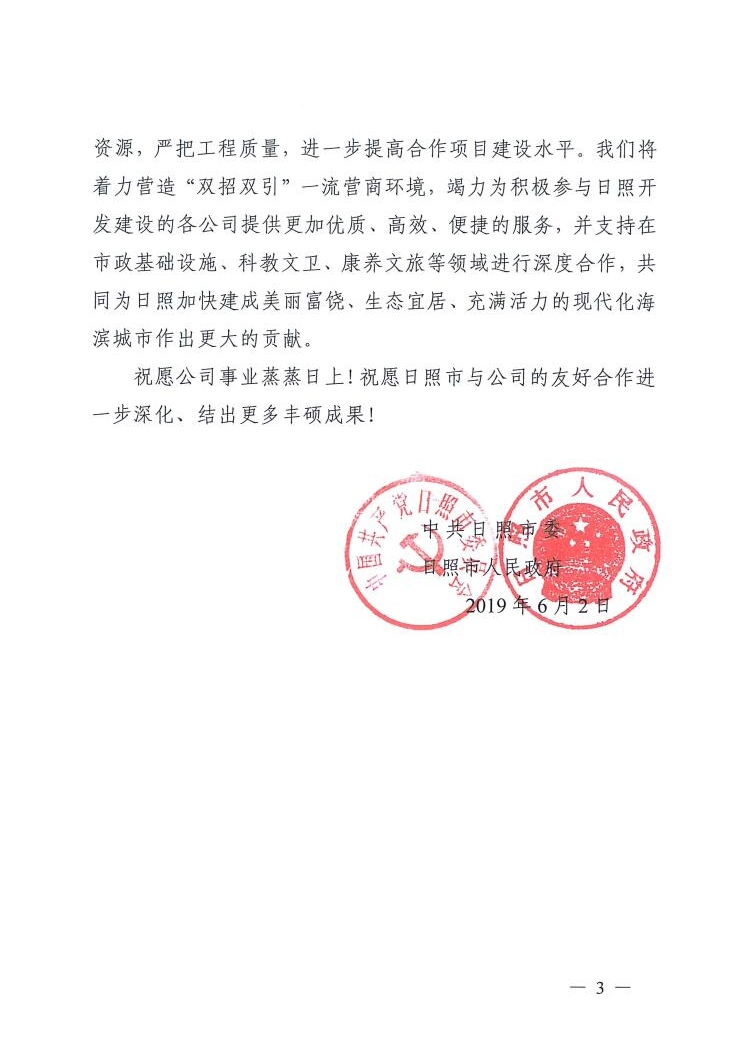

▲日照市政府感謝信
在旅游旺季來臨前,項目順利實現了海曲路隧道工程路面部分通車,如期完成工期目標、實現完美履約,獲得日照市政府及社會各界一致好評,并收到日照市委、日照市人民政府感謝信一封。日照市電視臺、日照網、齊魯網、大眾網等多家媒體對通車情況進行了跟蹤報道。
項目簡介
▲項目效果圖
日照綜合客運站及配套工程項目位于日照市東港區菏澤路以東、文登路以西、海曲路以南、黃海三路以北,項目設計范圍含海曲路地下通道工程、北廣場工程、公交綜合體工程、高架橋工程及輕軌預留五部分,總建筑面積42萬平方米。
海曲路隧道西起菏澤路、東至威海路,按雙向六車道規模設計,全長約2.45公里(其中暗埋段長度約2.1公里),建筑面積約8.07萬㎡,設置匝道1.5公里、地下人行過街通道1處,該工程與日照綜合客運站構成立體交通樞紐,保證了主要車流方向的行車速度,并通過設置匝道與日照綜合客運站北廣場銜接,通過設置過街通道實現人車分流。海曲路隧道作為日照綜合客運站項目重要組成部分,是城市構建立體化道路的重要一步,在城市核心區域升級改造中,既滿足了鐵路建設的規范和工藝要求,又與城市的既有條件進行相應結合,實現城市和鐵路的協調發展。
